CONSTRUCTION DE L’ATELIER ET DU FOUR A PAIN
Novembre 2025
Désouchage des buissons et de la végétation à l’emplacement du futur bâtiment.

Janvier et février 2025

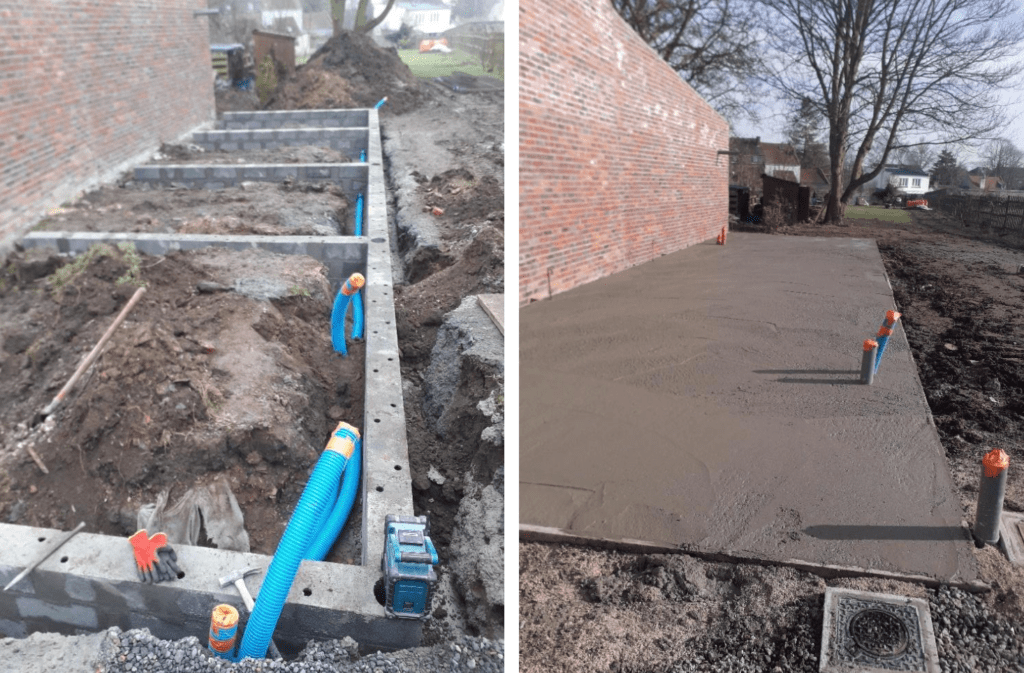

Les fondations de l’atelier sont réalisées, et la chape liquide (sol fini) coulée le 19 février.

Mars 2025

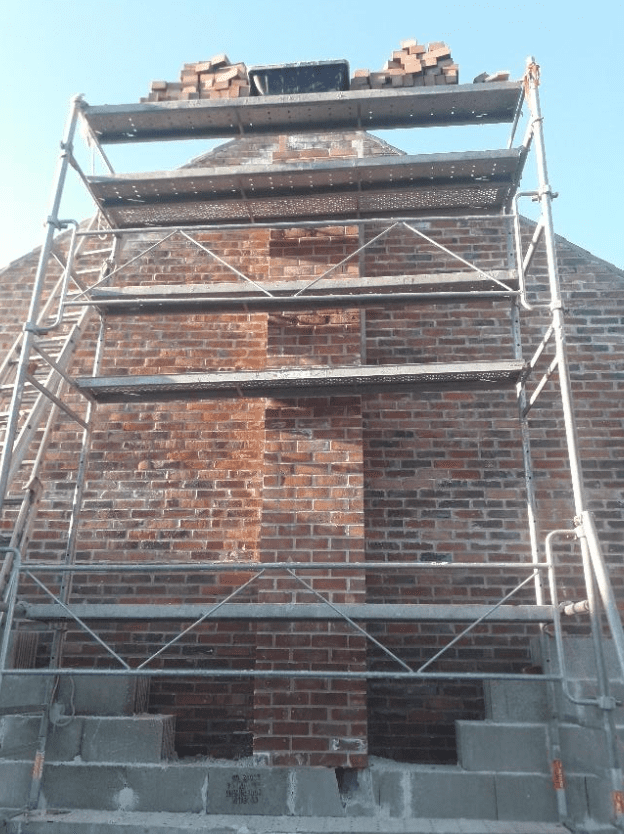

Construction de la cheminée

Avril 2025
L’entreprise Rossini Energy offre la fourniture et la pose de l’ossature bois

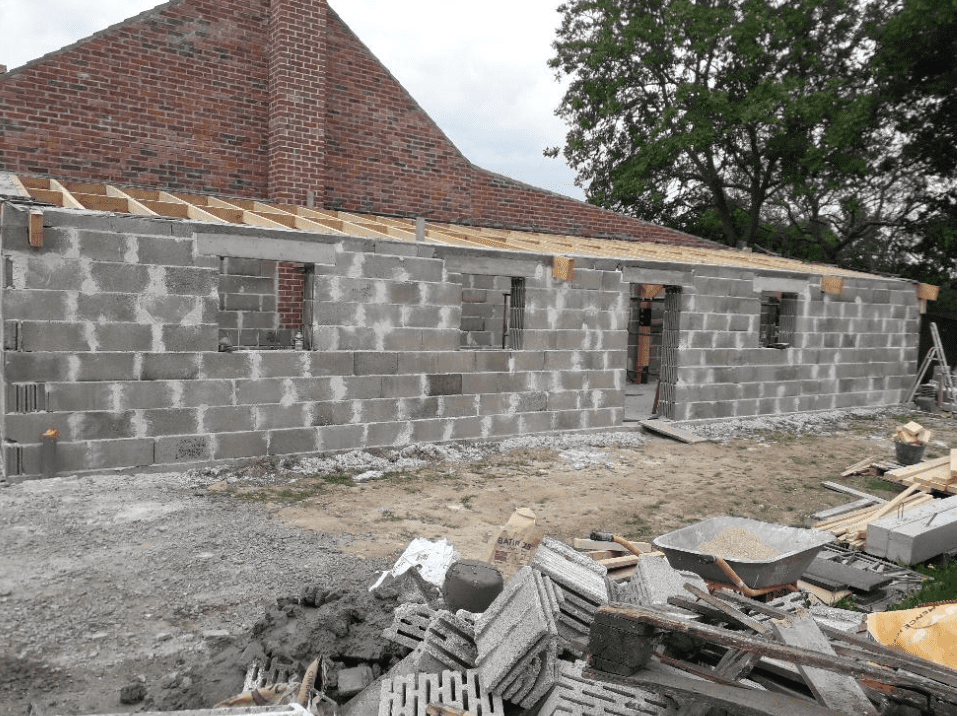

L’entreprise FCB réalise les murs en parpaings.

Mai 2025

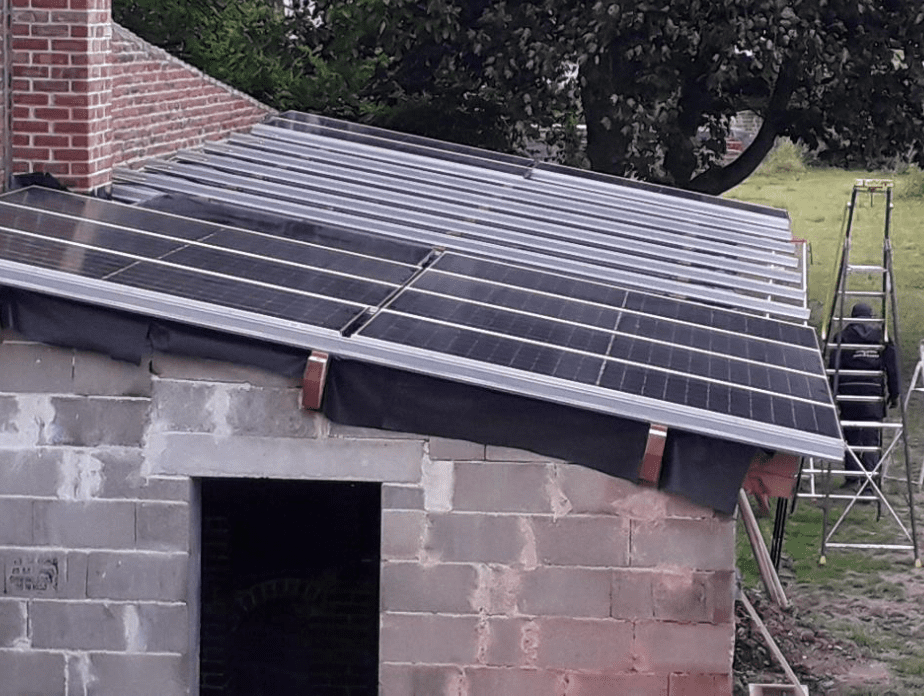

L’entreprise Rossini Energy pose la toiture en panneaux solaires.

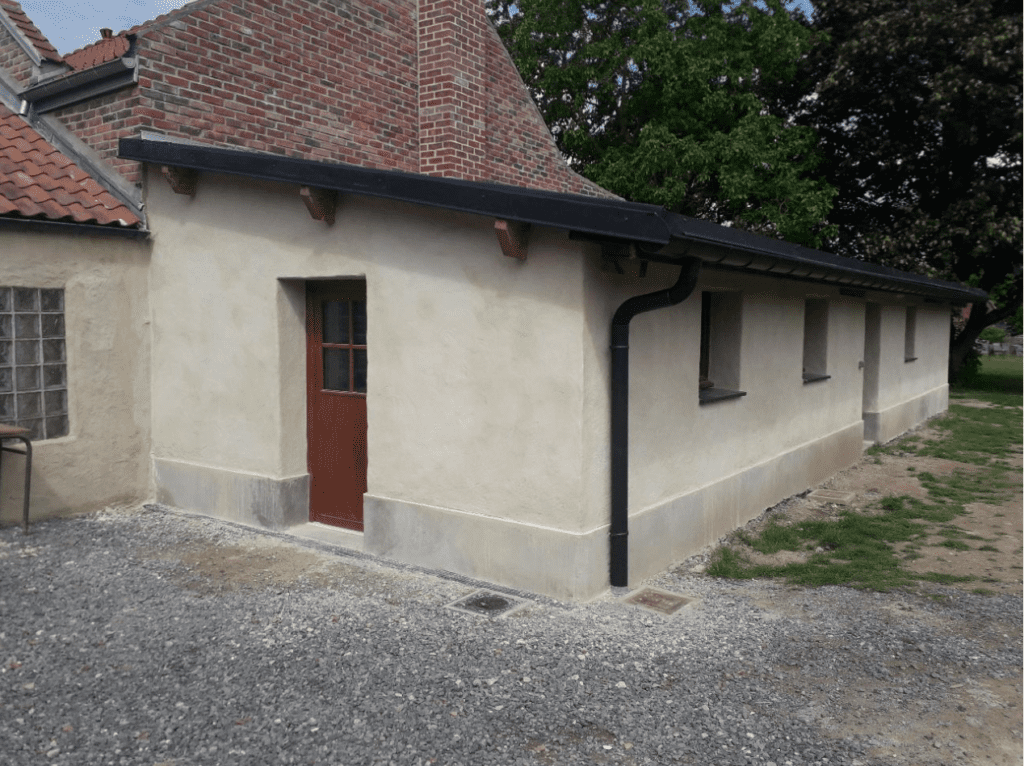

Les menuiseries sont posées et les murs sont enduits.

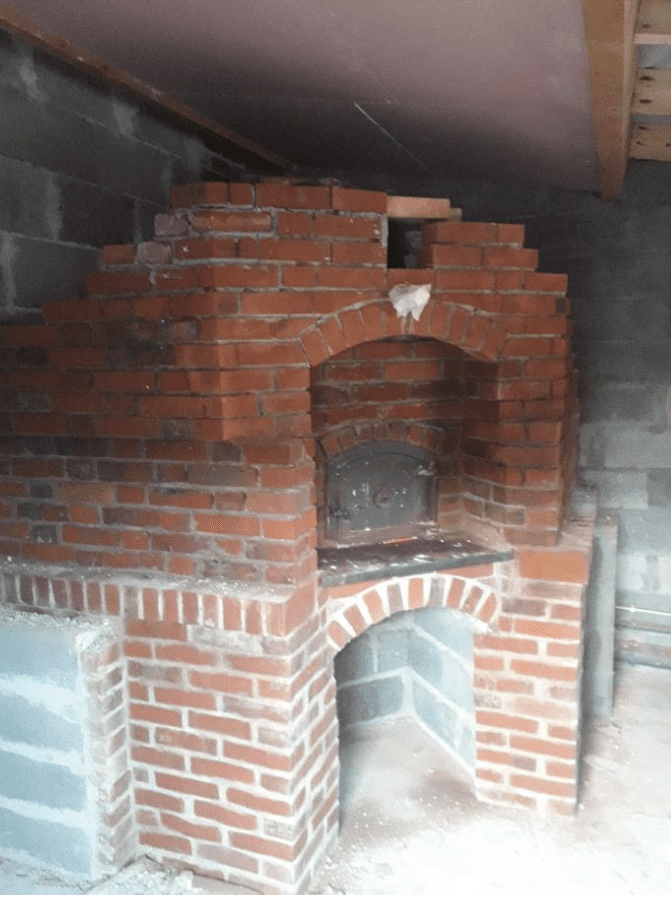

La construction du four à pain démarre et durera 5 semaines. Le four est entièrement en briques de terre cuite, et la voûte intérieure est en briques réfractaires.

Septembre-Octobre 2025

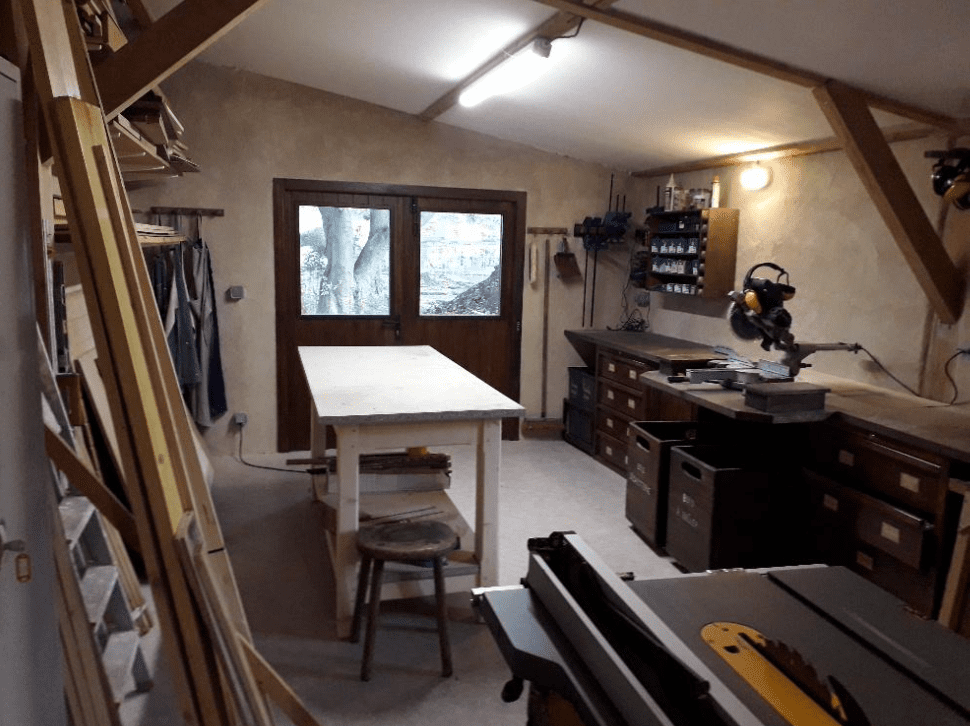

Aménagement intérieur de l’atelier et du four à pain : nous réalisons les placards et plans de travail.

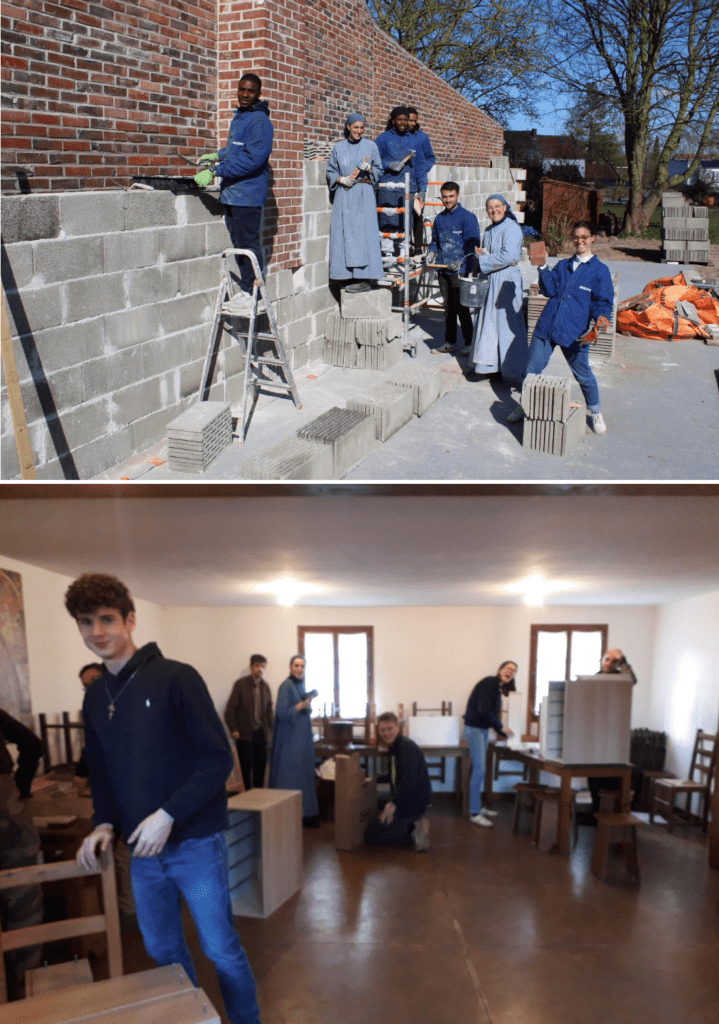

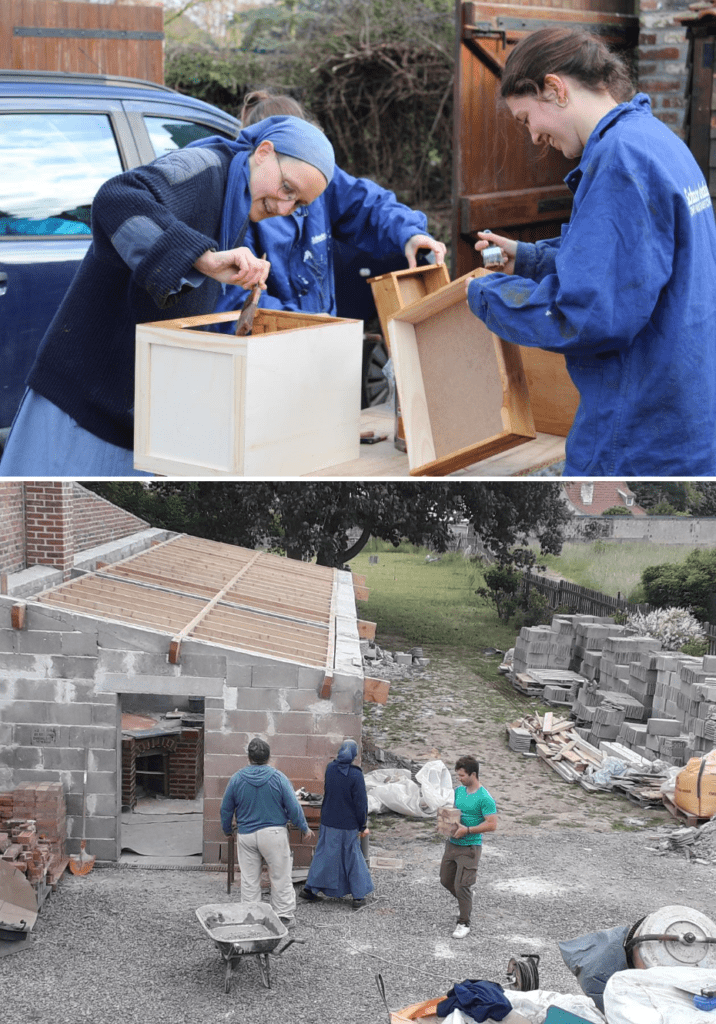

Quelques photos de ces lieux déjà bien occupés par les amis, voisins et personnes seules qui passent nous visiter et travailler de leurs mains pour la joie de tous.

INFIRMERIE ET SALLE MULTICULTURELLE
Octobre à Décembre 2025
L’entreprise FCB Constructions a réalisé les fondations :

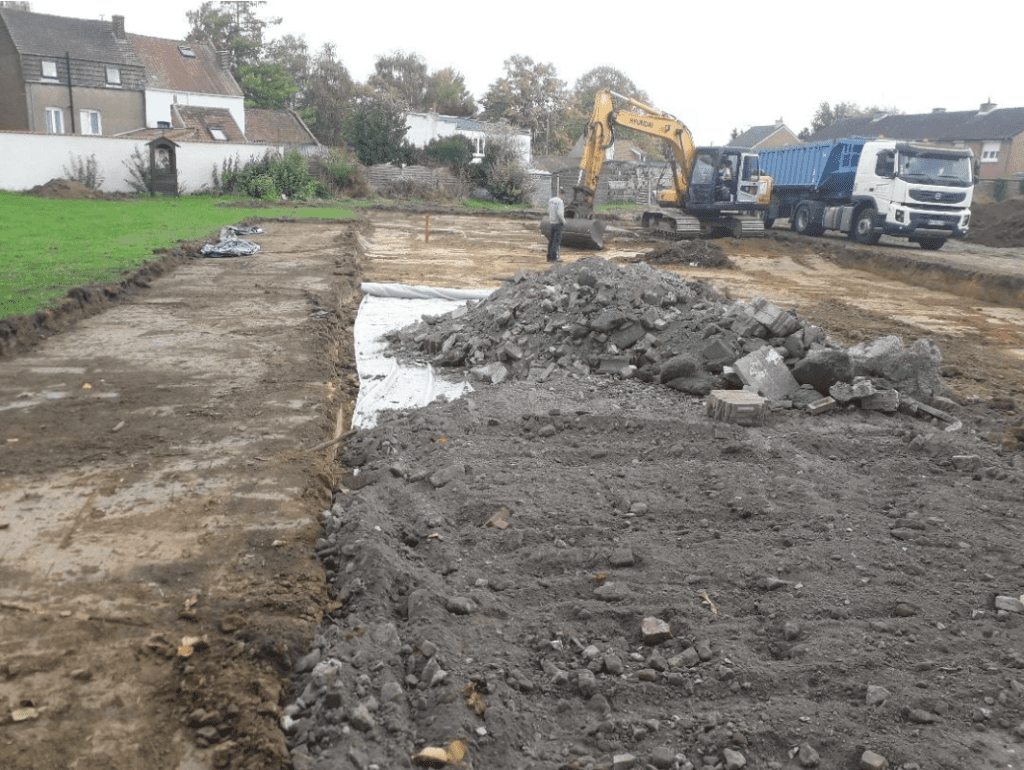

Décapage du terrain

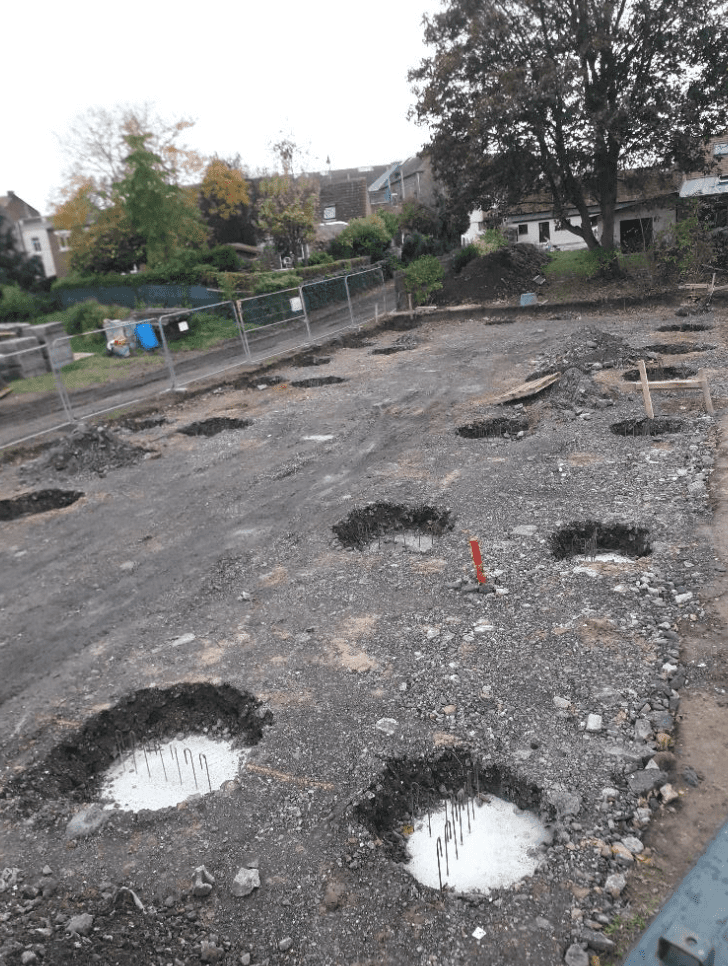

Réalisations de puits en béton, sur lesquels reposent les longrines

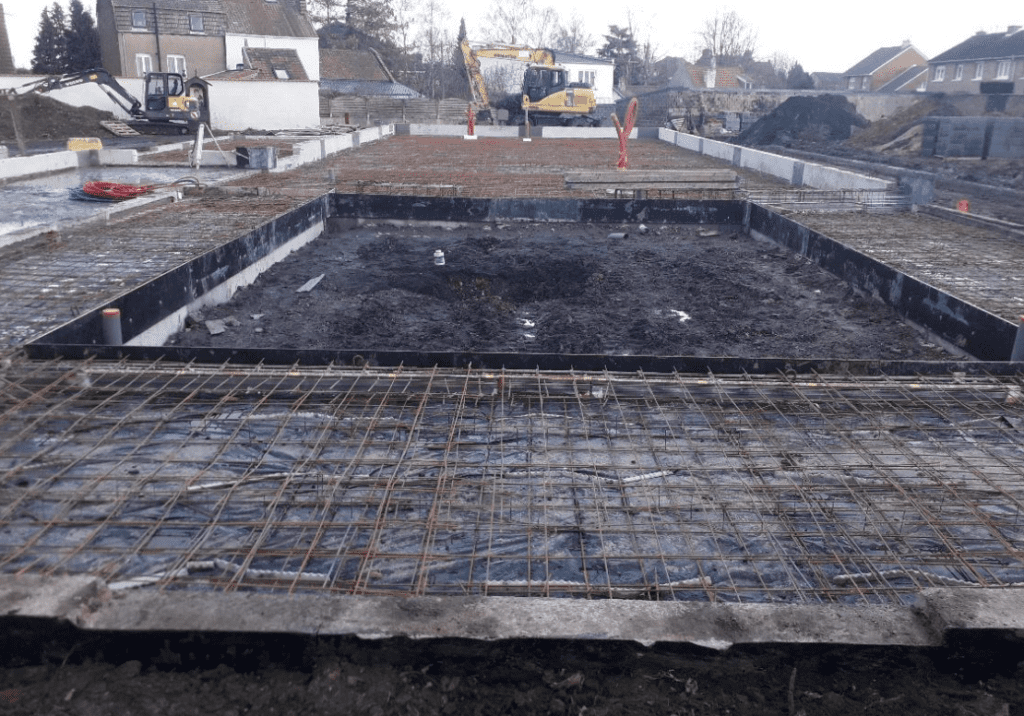

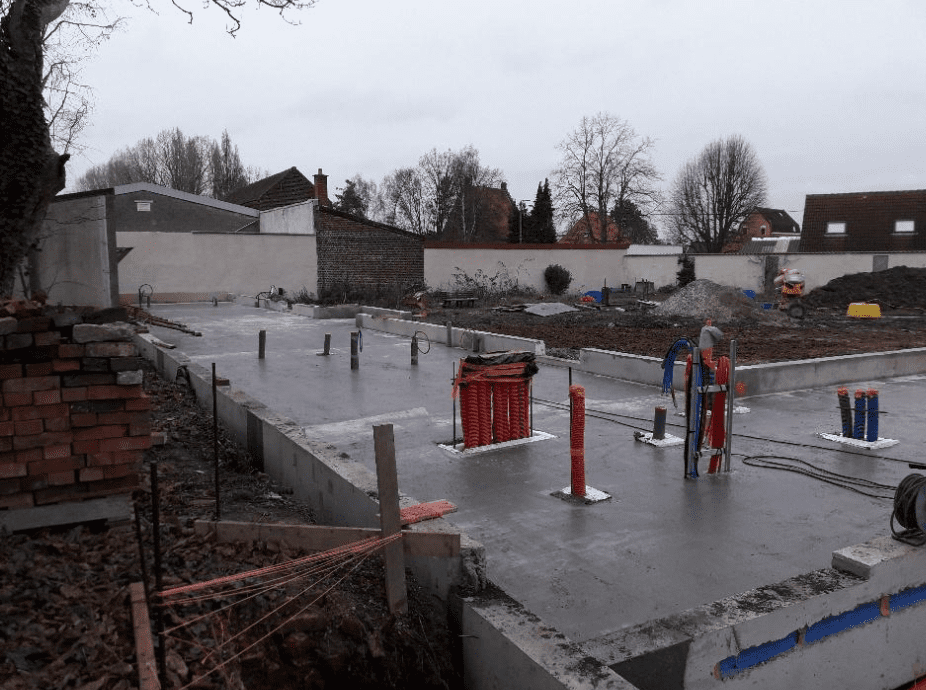

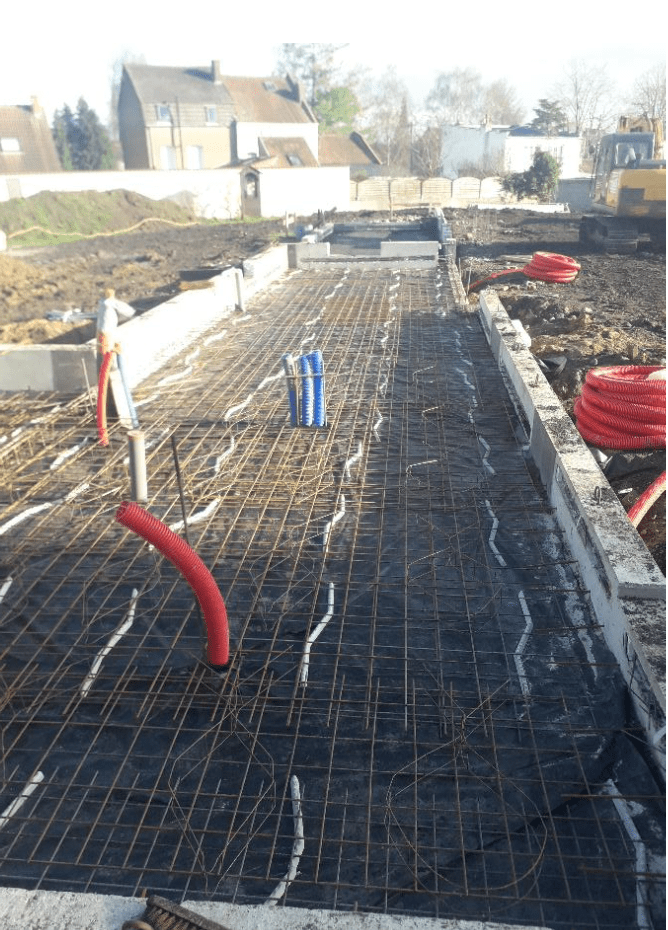

Pose des longrines en béton, des canalisations sous dalle, des treillis avant le coulage de la dalle

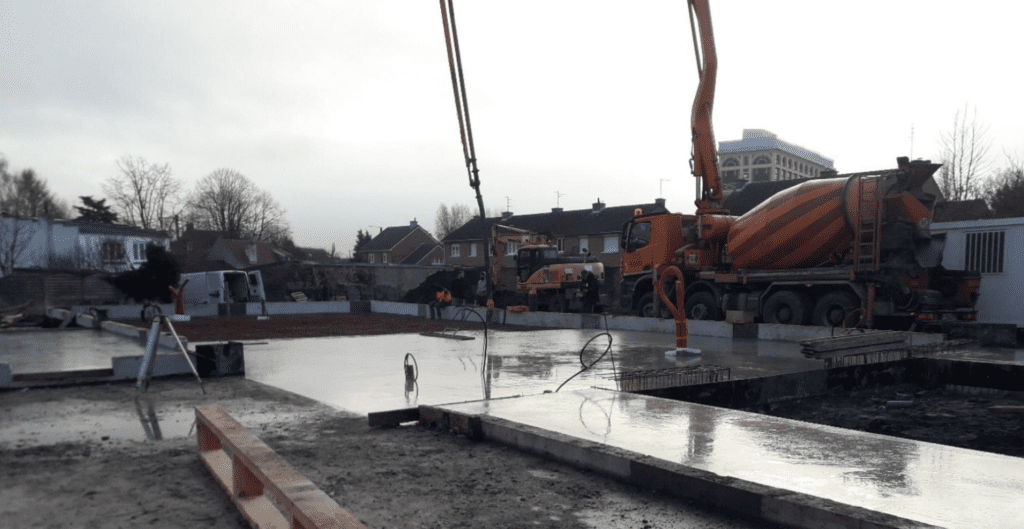

Coulage de la dalle de l’infirmerie dans un premier temps

puis de la salle multiculturelle dans un second temps

Janvier 2026

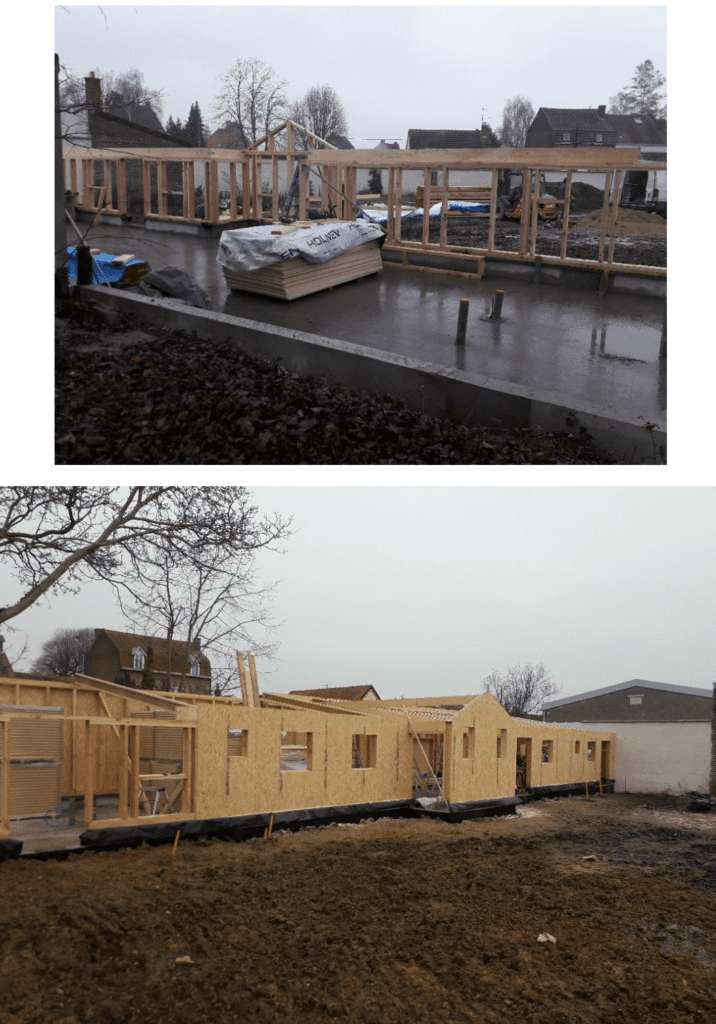

L’entreprise ARCHIPENDULE commence à monter les murs en ossature bois.

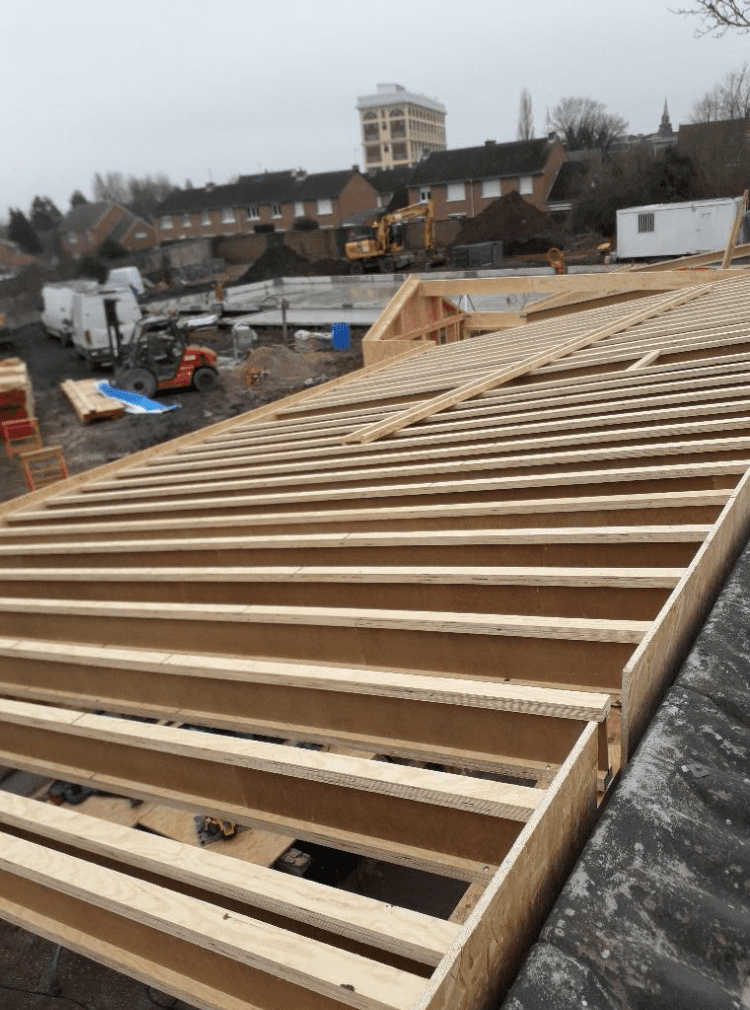

Pose de la charpente de l’infirmerie

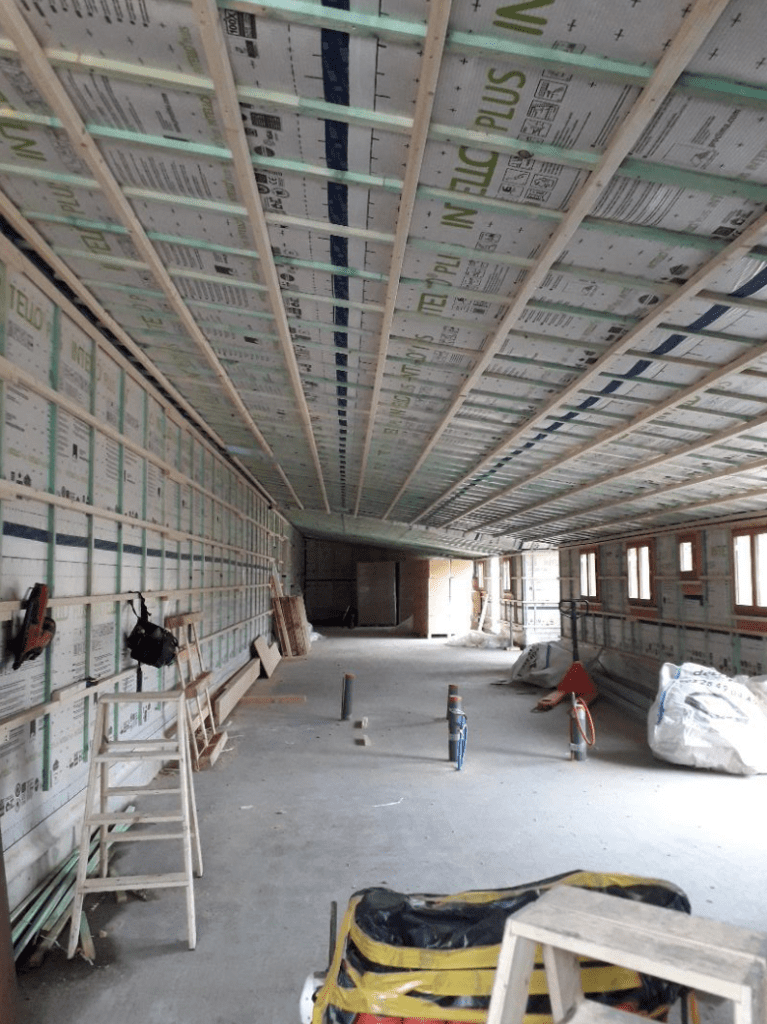

Pose de l’isolation, du pare-vapeur et du lattage support de fermacell

Février 2026

Pose des menuiseries de l’infirmerie (portes et fenêtres)

Cette partie de l’extension est maintenant « hors d’eau » et permet au chauffagiste d’intervenir en mars 2026.

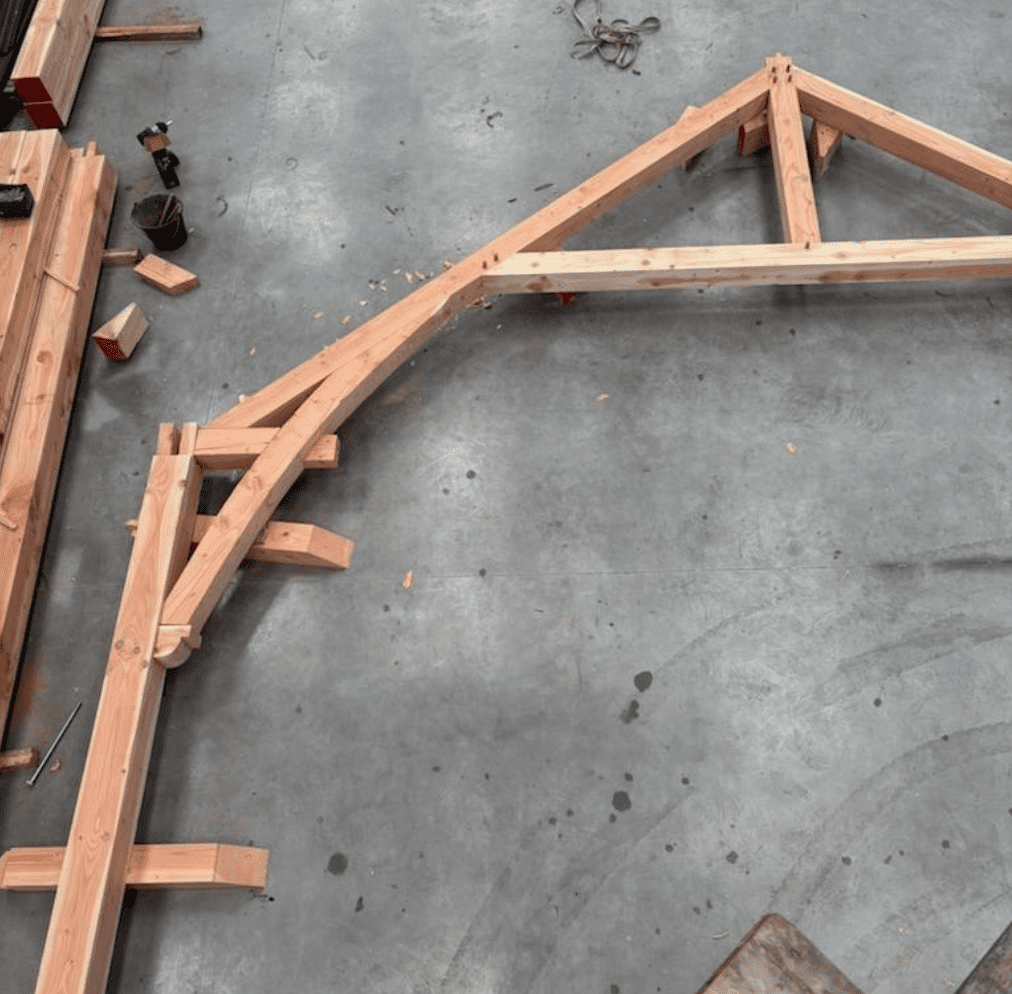

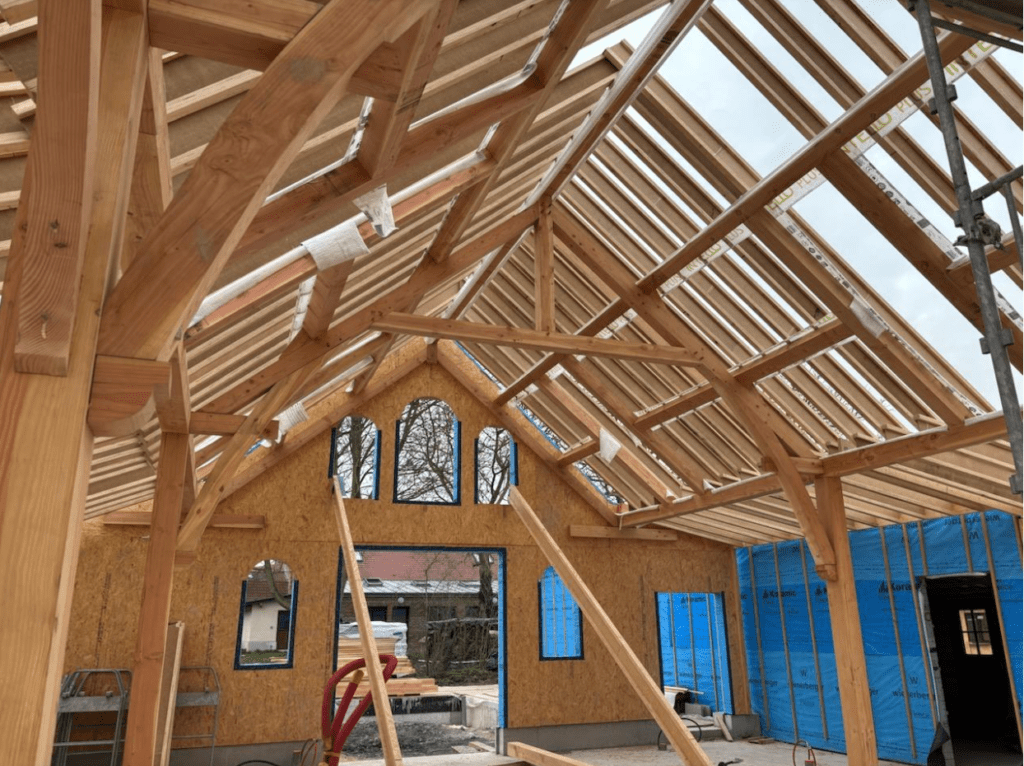

Les fermes de la charpente de la salle multiculturelle sont fabriquées en atelier

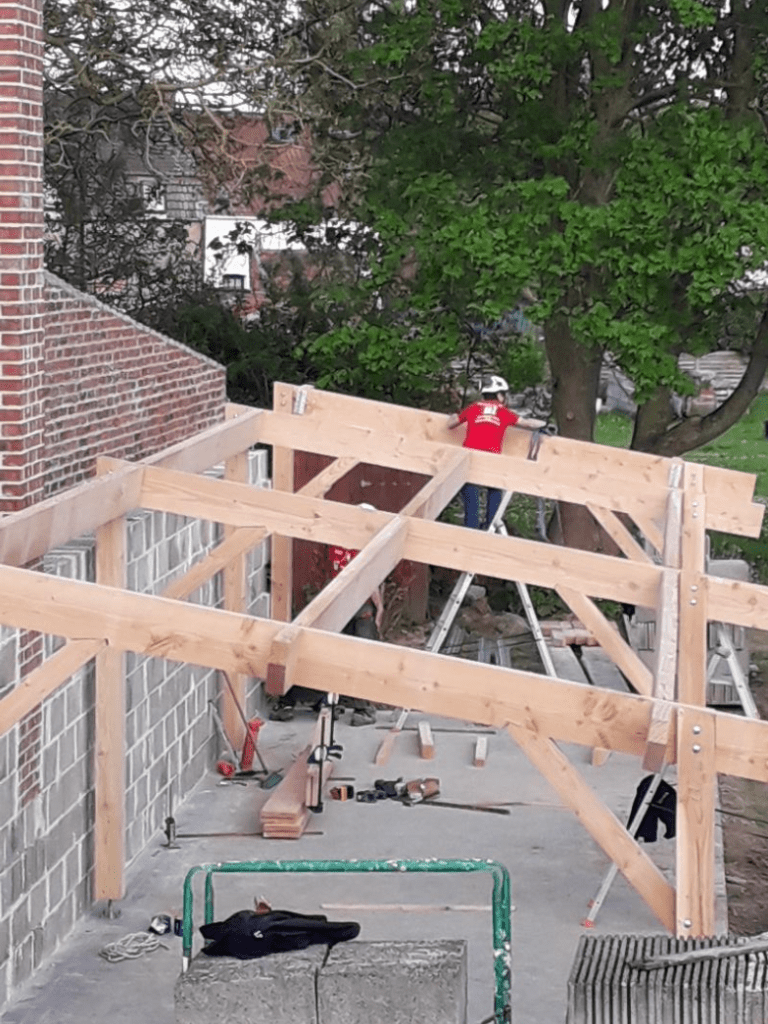

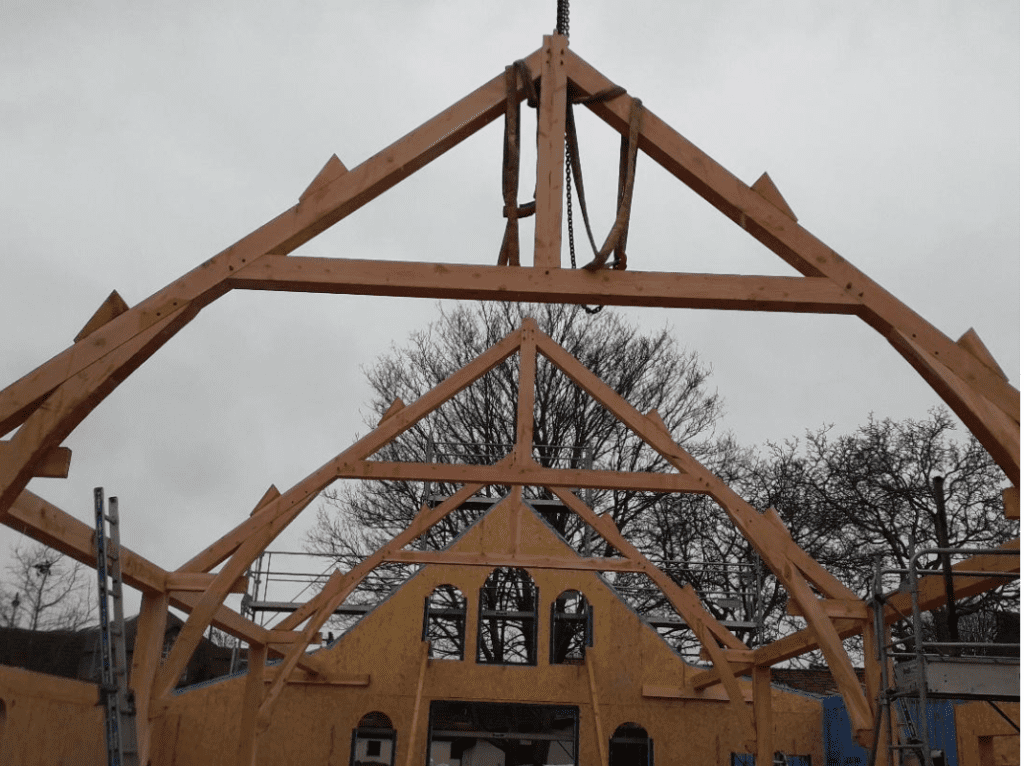

Puis posées sur place, après que les murs en ossature bois aient été montés

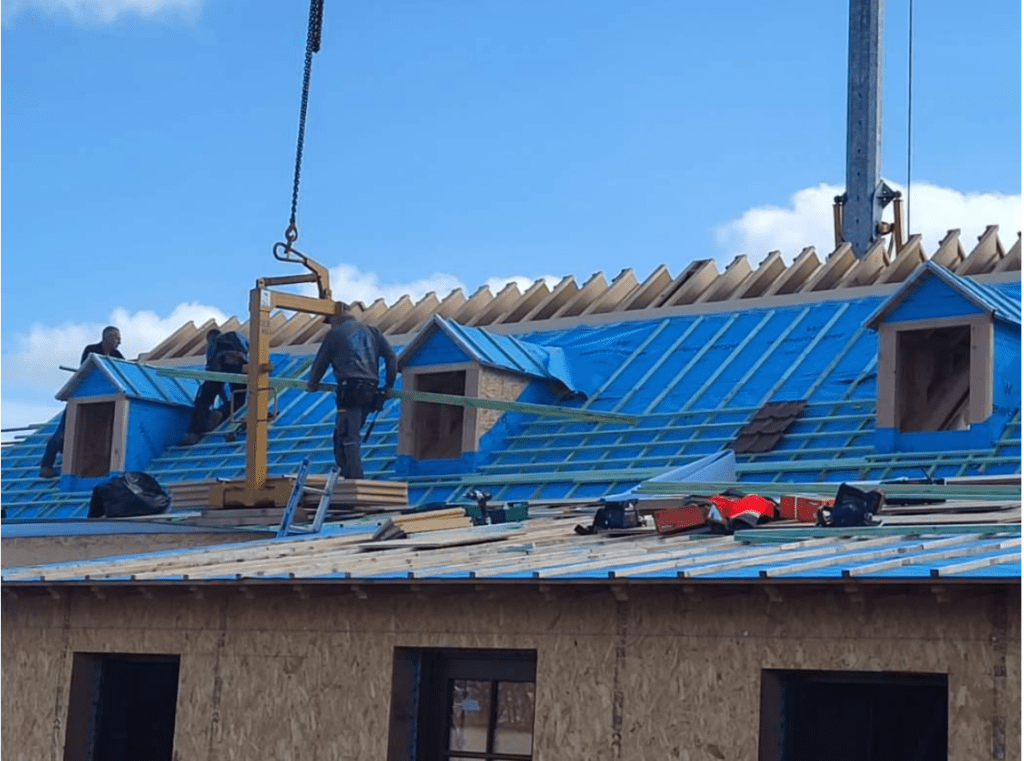

Fabrication des chiens assis

Perspectives du chantier futur
Dans les mois qui viennent, la couverture sera réalisée en zinc sur les bâtiments de l’infirmerie, et en tuile sur le toit de l’espace multiculturel.
Dans la partie infirmerie, le chauffage au sol va être installé, puis la dalle (sol fini) coulée fin mars. Les cloisons intérieures pourront ensuite être montées et interviendra le plâtrier qui posera les plaques de fermacell sur les murs au mois de mai 2026.
Dans la salle multiculturelle, les prochaines étapes sont : la pose de l’isolant au mur et au plafond, la pose des menuiseries pour rendre le bâtiment hors d’eau, puis l’installation du chauffage et le coulage de la dalle.
